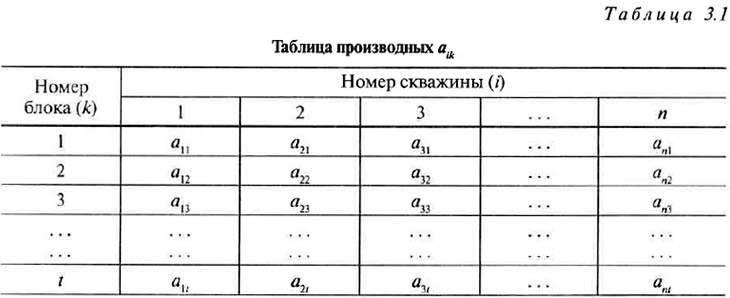

Пусть имеются t оценочных блоков, образованных n замерами (при n ≤ 250 справедлива статистическая связь вида t = 1,032 · n — 8), по каждому из которых известна невязка — абсолютный дельта-критерий Δi. Для производства уравнивания формируется таблица 3.1, строки которой соответствуют блокам, а столбцы — замерам (скважинам). В каждую ячейку таблицы заносятся значения коэффициентов aik (i — номер скважины, k — номер блока). Если данная скважина i не входит в блок k, то aik = 0, а если входит, то aik определяется в зависимости от условного номера скважины в блоке (в табл. 3.1 используются фактические их номера):

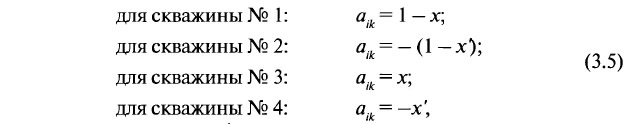

где параметры x и x', равно как и условные номера скважин, определяются в соответствии с комментариями к формуле 2.5.

Таким образом, в каждой строке табл. 3.1 будет находиться два положительных и два отрицательных, отличных от нуля, числа, дающих в своей алгебраической сумме нуль. Значения остальных коэффициентов в таблице равно нулю, так как каждый блок содержит всего четыре скважины.

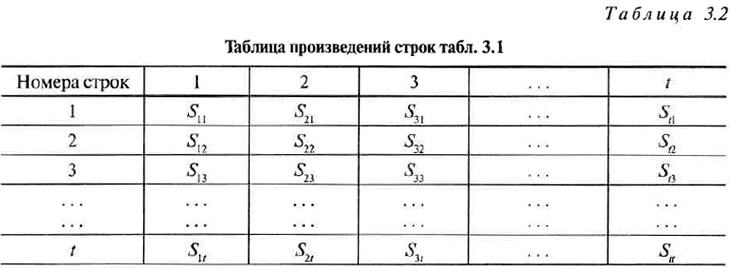

Затем формируется табл. 3.2, куда записываются суммы произведений строк табл. 3.1 — Sik (где i и k— номера перемножаемых строк табл. 3.1).


Так, S11 является результатом перемножения строки 1 саму на себя:


и так далее.

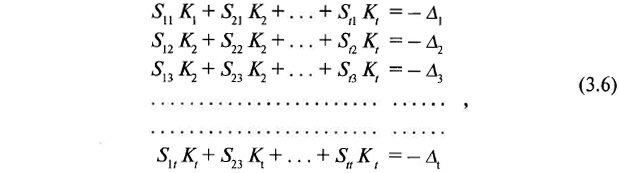

Используя полученные суммы, записывается система уравнений:


решая которую, находятся коррелаты Кj.

После этого каждая i-я строка табл. 3.1 умножается на коррелату Кi, а полученные произведения складываются по столбцам (то есть по замерам):


Эти суммы и есть искомые поправки. Из приведенного алгоритма видно, что алгебраическая сумма всех поправок строго равна нулю и это служит контролем правильности вычислений. Однако полный контроль уравнивания обеспечивает лишь повторное вычисление критериев разведанности по исправленным на величины поправок признакам.

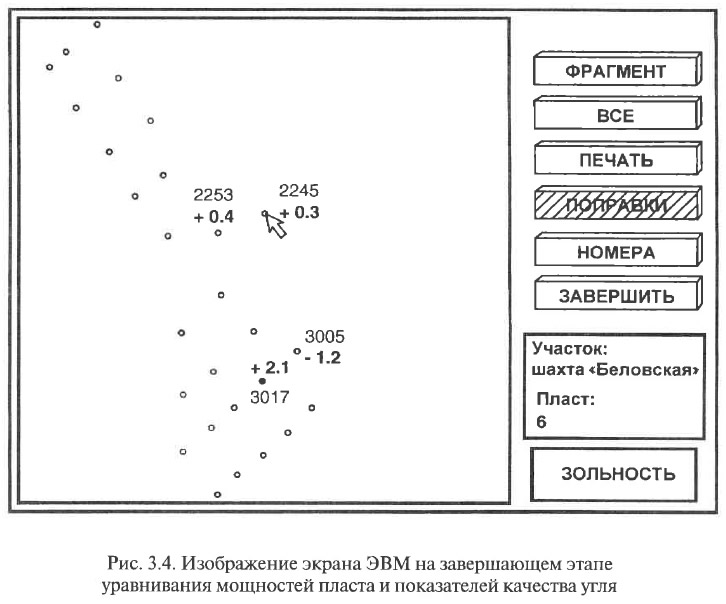

Рис. 3.4. Изображение экрана ЭВМ на завершающем этапе уравнивания мощностей пласта
Рис. 3.4. Изображение экрана ЭВМ на завершающем этапе уравнивания мощностей пласта
Практически уравнивание может быть выполнено только на ЭВМ. Для этого разработана специальная программа «LUR», использующая исходные данные и результаты квадриангулирования, формируемые ранее упомянутой программой «DRU». В ходе работы программы пользователь указывает наименование уравниваемого признака и файл, в котором хранятся требуемые данные. После завершения уравнивания, производимого в пакетном режиме, на экране дисплея возникает изображение разведочной сети с цветовым выделением замеров, относимых к аномальным (сама процедура выделения аномалий будет рассмотрена несколько ниже). Пользуясь предоставленными меню возможностями, пользователь размещает на экране номера замеров и значения поправок в них (рис. 3.4).
Источник: «Количественная оценка достоверности геологических материалов угольных месторождений», С. В. Шаклеин, 2005
